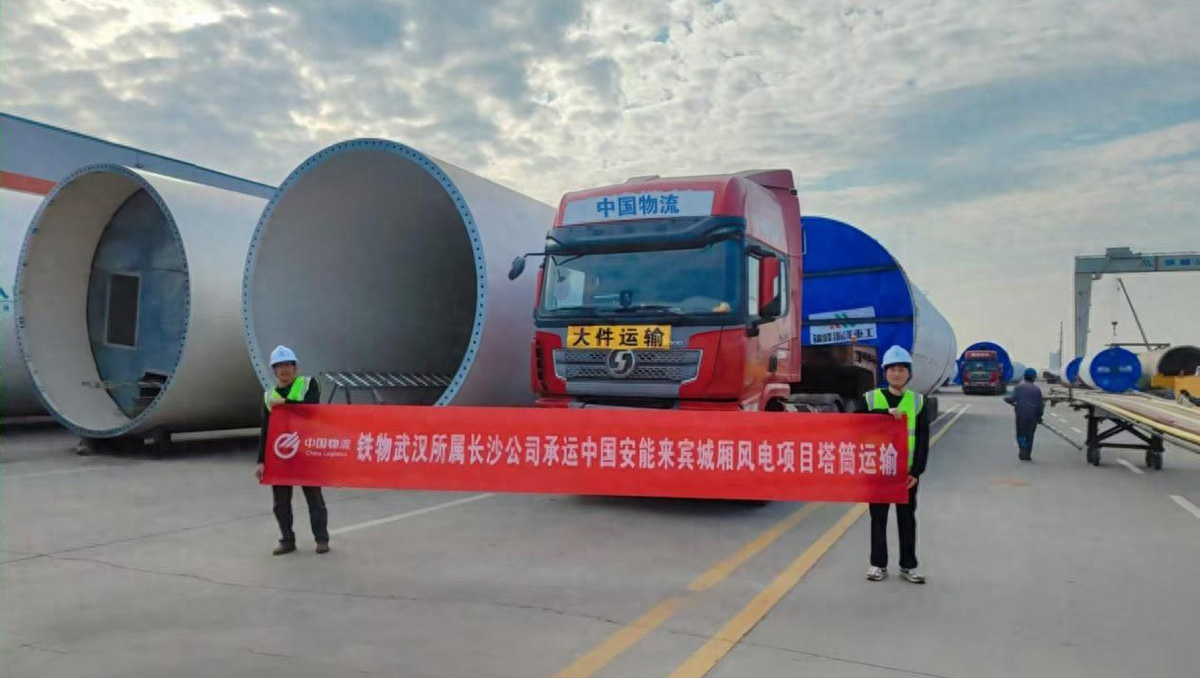

12月21日,由中國物流所屬中國鐵物武漢公司承運的中國安能來賓城廂風電項目首套塔筒成功運抵機位點完成交付。
該項目首套塔筒從廣西欽州起運,途經陸海大道、S43賓欽高速、G72泉南高速,最終抵達來賓城廂風電項目堆場,隨后經堆場吊裝轉運至來賓城廂項目2號機位交貨,運輸全程共計310公里。面對高達24.4米、直徑超4米、重約50噸的大件運輸,武漢公司成立專門項目小組,針對預定運輸路線展開了二次詳細勘驗,在充分考慮沿途道路狀況、橋梁承載能力、彎道半徑等因素的基礎上,反復進行優化,最終選定通過性更優、路線更短的高速運輸路線,較原定的國道運輸運距縮短了150公里,運輸時間縮減了36小時;同時,根據塔筒尺寸和重量合理安排運輸車輛、嚴格監督加固作業,有效增強了運輸安全性和穩定性,提升運輸效率,降低運輸成本,安全高效的物流服務贏得了客戶的好評。
